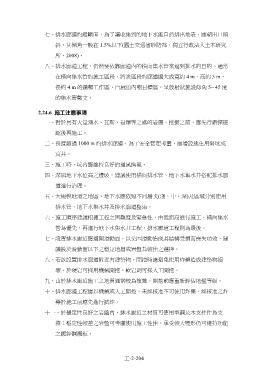

排水廊道的縱斷面,為了讓收集到的地下水能自然排出地表,應朝出口傾
斜,其傾角一般在 1.5%以下(國土交通省砂防部.獨立行政法人土木研究
所,2008)。
排水廊道工程,仍然要依靠廊道內的橫向集水管來達到排水的目的。通常
在橫向集水管的施工區段,將該區段的廊道擴大成寬約 4 m、高約 3 m、
長約 4 m 的鑽鑿工作區,自廊道內朝目標區,呈放射狀施設仰角 5~ 45 度
的集水管數支。
2.24.6 施工注意事項
對於具有大量湧水、瓦斯、岩爆等之虞的岩層,挖掘之前,應先行鑽探確
認後再施工。
長度超過 1000 m 的排水廊道,為了安全管理考量,應增設逃生用斜坑或
直井。
施工時,坑內應維持良好的通風換氣。
深層地下水位高之邊坡,建議使用橫向排水管、地下水集水井搭配排水廊
道進行治理。
大規模地滑之地區,地下水應依照不同層次(淺、中、深)及區域分別使用
排水管、地下水集水井及排水廊道整治。
施工順序建議根據工程之困難度及緊急性,由低而高進行施工,橫向集水
管為優先,再進行地下水集水井工程,排水廊道工程則為最後。
設置排水廊道應避開滑動面,以免因滑動造成其結構受損而喪失功效,建
議設於滑動面以下之穩定地層或岩盤為較佳之選擇。
若欲設置排水廊道附近有建築物,開挖時應避免使用炸藥造成建築物損
壞。於硬岩可採用機械開挖,軟岩則可採人工開挖。
由於排水廊道施工之地質通常較為複雜,開挖前應重新評估地盤等級。
排水廊道工程應以機械或人工開挖,未經核准不可使用炸藥,經核准之炸
藥於施工前應先進行試炸。
於穩定性良好之岩盤內,排水廊道之材質可使用型鋼及木支柱作為支
撐;穩定性較差之岩盤可考慮使用施工性佳、承受較大變形仍可維持功能
之鍍鋅鋼襯板。
