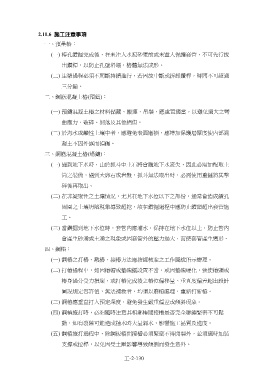

2.11.6 施工注意事項
預壘樁:
樁孔鑽掘完成後,在未注入水泥砂漿前或未置入保護套管,不可先行拔
出鑽桿,以防止孔壁坍塌,樁體無法成形。
注漿過程必須不間斷持續進行,若因故中斷或拆卸鑽桿,時間不可超過
三分鐘。
鋼筋混凝土樁(預鑄):
預鑄混凝土樁之材料儲藏、搬運、吊裝、應處置適當,以避免過大之彎
曲應力、破碎、剝落及其他損傷。
於海水或鹼性土壤中者,應避免表面磨損,應增加保護層厚度使內部混
凝土不因外露而損傷。
鋼筋混凝土樁(場鑄):
遇到地下水時,由於抓斗中土石將會隨地下水流失,因此必需加配取土
筒之裝備,遇到大卵石或岩盤,抓斗無法取出時,必需使用重錘將其擊
碎後再取出。
在非凝聚性之土壤情況,尤其在地下水位以下之部份,通常會造成鑽孔
周圍之土壤坍陷現象導致超挖,故在鑽掘過程中應防止鑽頭超出套管施
工。
當鑽掘到地下水位時,套管內應灌水,保持在地下水位以上,防止管內
會產生砂湧或土湧之現象或因套管外的壓力過大,而使套管產生變形。
鋼樁:
鋼樁之打樁、截樁、接樁方法應按經核准之工作圖說所示辦理。
打樁過程中,如因樁帽或墊塊擺設置不當,或因墊塊硬化,致使樁頭或
樁身過分受力損壞,或打樁完成後之樁位偏移量、垂直度偏差超出設計
圖說規定容許值,無法補救者,均須以廢樁處理,重新打新樁。
鋼樁應垂直打入預定深度,避免發生嚴重偏差或傾斜現象。
鋼樁施打時,必須隨時注意其相鄰樁間接槽是否完全聯鎖緊密不可鬆
動,如有裂隙可能造成抽水時大量漏水,影響施工品質及進度。
鋼樁施打過程中,除鋼板樁間接槽必須緊密不得開裂外,並須適時加裝
支撐或拉桿,以免因受土壓影響導致傾倒而發生意外。
