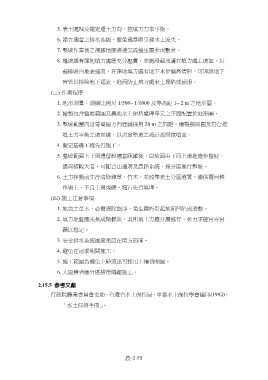

5. 表土處理及確定運土方向,挖填方力求平衡。

                          6. 建立適當之排水系統,避免遇暴雨引發水土流失。

                          7. 整坡作業後之裸露地應盡速完成植生覆蓋或敷蓋。

                          8. 邊坡遇有窪地填方處應充分壓實,並施設截洩溝在填方處上坡面,以

                             截排區內地表逕流,在窪地填方處有地下水位偏高情形,可埋設地下

                             盲管以排除地下逕流,進而防止填方處表土塌陷或崩滑。
                        (三) 作業程序

                          1. 地形測量:測繪比例尺 1/500~ 1/1000 及等高距 1~ 2 m 之地形圖。

                          2. 繪製包含整坡範圍及農地水土保持處理單元之平面配置於地形圖。


                          3. 整坡範圍內沿等高線方向建議採用 20 m 之間距,繪製剖面圖及符合挖
                             填土方平衡之坡面線,以決定整坡之設計高與挖填高。

                          4. 擬定基礎工程先行施工。

                          5. 整坡範圍上下周邊留設適當距離後,自坡面由下而上漸進施作整坡,

                             遇面積較大者,可配合山邊溝及農路系統,採分區進行整坡。

                          6. 土方移動前先行清除雜草、竹木,並收集表土分區堆置,備供覆回耕

                             作表土,不良土質或礫、塊石先行填埋。

                        (四) 施工注意事項

                          1. 地表之草木,必需清除乾淨,免生腐朽引起地面凹陷或滑動。

                          2. 填方地盤應先推成階梯狀,其所填土方應分層進行,並力求確實夯實

                             藉以穩定。

                          3. 安全排水系統應避免設在填方層面。
                          4. 避免在雨季期間施工。

                          5. 施工範圍為避免土砂流出可採用土壤袋圈圍。

                          6. 大面積者應分區橫帶隔離施工。
